立桿長細比λ=μh/i=1.8×1500/15.78=171,μ為考慮整體穩定立桿計算長度系數,此處偏于安全地取1.8。
考慮穩定(整體穩定及局部穩定)的立桿承載力:N=ΨAfc=0.246×489.3×215=25879N
在頂部荷載的該傳力的過程中共有12處雙扣件參與抗滑承載,抗滑承載為8×1.2t=9.6t。
增加安全保障的第三個扣件抗滑,按三個扣件共同作用的承載力為1.5t,扣件總抗滑承載力為8×1.5t=12t因此本工程支架方案的每部千斤頂頂推力不大于10t是安全的。
(2)水平桿承載力
水平鋼管的截面積為489.3mm2;mm3;I=121805.3mm4。偏于安全地按單跨簡支梁計算。按橫鋼管承擔36000N型鋼傳來的集中力,由于橫管跨度為400mm,故按均布荷載計算。
;,故需雙橫桿承擔,為此采取將上下層橫桿間加設一道豎桿,并在下一層的橫桿上加設斜撐桿。
這樣,橫鋼管的最大剪力為12000N,,抗剪滿足。綜上可見,本胎架方案安全可靠。
3連接廳屋頂鋼結構安裝腳手架搭設要求

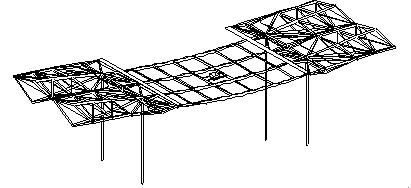

連接廳腳手架搭設示意圖如下圖3

圖3
滿堂腳手架立桿間距1.5*1.5m,橫桿間距1.5m,支撐排架立桿間距400*400mm,采用短橫桿加密,支撐排架寬度1.2m,高度距離主梁下面150mm高即可,設置位置為主梁跨度1/4處各一排支撐排架。腳手架搭設按照相應規范進行,采用φ48*3.5mm的標準鋼管口件搭設,確保質量。
3.1入口廳腳手架的搭設要求
本工程網架安裝采用搭設滿堂腳手架,在腳手架上散件原位拼裝的方法進行施工。總包單位在地坪做完后,搭設立桿間距2米×2米,橫桿步距1.8米,并在承重螺栓球部位間隔400mm進行加密設置,橫桿、立桿之間均設置剪刀撐,使其能夠連接緊密。
11米高度操作平臺應進行對腳手架進行加密處理,間隔250~400mm,并在上面滿鋪竹籬笆,達到操作人員行走的目的。腳手架用緊固扣件連接,連接受力值必須達到腳手架操作要求,受力部位可增加腳手架,以減少受力集中,達到安全施工的目的。
4展館屋蓋桁架安裝
4.1單榀桁架安裝
每榀鋼桁架由17榀菱形架及弦管組成,菱形架拼裝成形后,倒運到吊裝場地內,采用塔吊吊裝到搭設好的支撐架上臨時固定:一榀菱形架吊裝臨時固定后隨即將弦桿一端套進鑄鋼件相應節點上,另一端則臨時固定在排架腳手管上,然后再將另一榀菱形架吊裝到位并與弦桿連接;相鄰菱形架之間的弦管吊裝就位之后進行測量校正并臨時焊接。如此周而復始,直至整榀桁架全部安裝完畢。
4.2單榀桁架安裝順序
先安裝中部三榀菱形架及之間弦管,由此組成一個安裝單元后,再由該單元向兩端延伸進行安裝,直到整榀桁架完成。
4.3展館屋蓋桁架的施工
12號展館由16榀鋼桁架組成,13號展館由17榀鋼桁架組成,相鄰鋼桁架之間均采用插板式高強螺栓連接,施工由中部○8和○9軸線向兩邊○1和⒃/⒄軸進行安裝,○8和○9軸線上的鋼桁架同步施工,并將○8→○1軸線和○9→⒃/⒄軸線的桁架分成兩個作業區同步進行安裝施工,每榀桁架施工約8個工作日完成。
5連接廳屋頂鋼結構安裝

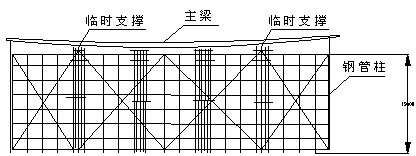

連廳鋼結構安裝采用汽車吊與塔吊結合的方法吊裝,在塔機起吊范圍之內采用塔機安裝,在塔機起吊能力之外的用50噸履帶吊進行吊裝,連接廳示意圖如下圖4所示:

圖4
由上圖可以看出,連廳主要由四根主梁及三檔次梁構成,安裝時先安裝中間兩根主梁,隨即安裝與之相連次梁,以保證結構的穩定性,中間一跨安裝完畢再安裝與邊上兩根主梁,及時安裝次梁以形成整體結構。
主梁長度達32米,兩端與三角形空腹梁相連,主次梁連接節點為鑄鋼件;主梁在工廠分段制作后運輸到工地現場拼裝成三段進行吊裝,吊裝時下面搭設滿堂腳手架作為臨時支撐及操作平臺,在支撐點部位應加密處理。
6 鋼結構現場焊接施工
6.1焊接要求及說明
本工程鋼桁架所有桿件與節點的對接焊縫為全熔透焊縫,按一級焊縫標準檢驗,所有H型截面及箱形梁翼緣板與腹板的連接焊縫為部分焊透焊縫,熔透深度要求不低于腹板厚的80%(對箱形梁為單面破口焊;對H型截面為雙面坡口焊),并按100%超探,其出現缺陷的深度應超過規定熔深。
針對本工程的要求,鋼桁架菱形桁架拼裝時主要采用CO2氣體保護焊,高空拼裝采用以手工電弧焊為主,針對本工程材質所用焊接材料與焊接方法。
6.2現場焊接施工
6.2.1焊接前準備工作
①檢驗焊條、墊板。焊條必須符合要求,保管要妥當,應存放在倉庫內保持干燥。焊條的藥皮如有剝落、變質、污垢、受潮生銹等都不得使用。襯板應按規定的規格制作加工,保證其尺寸,坡口要符合標準。
②檢查工具、設備、電源、焊機型號準確,焊機要完好,必要的工具要配備齊全,放在設備平臺上的設備排列應符合安全規定,電源線路要合理、安全可靠,必要時裝置穩壓器,事先放好設備平臺,確保能焊接所有部位。
③焊條預熱烘干,焊條使用前應在300—350℃的烘箱內烘培2h,然后在100℃溫度下恒溫保存。焊條應放在特制的具有120℃保溫功能的保溫筒內,隨用隨取,超過4h焊條必須從新烘培,嚴禁使用濕焊條。
④檢查坡口尺寸是焊接中的關鍵,必須全部進行檢查必要時進行休整。坡口經檢查休整后,應將所有焊縫的實際尺寸按構件編號繪制圖表列明。焊接量按實際情況計算,以此安排任務和組織焊接。
6.2.2 母材預熱
本工程大量的焊接接頭為鑄鋼件與無縫鋼管接頭,鑄鋼件截面為變截面,壁厚較厚,對坡口處壁厚>30mm的鑄鋼件焊前須預熱。焊接前應在焊點或焊縫外不少于75mm處實測預熱溫度,確保其溫度達到或超過所要求的最低加熱溫度(100℃)。預熱可采用氧乙炔火焰,溫度測定可用測溫器或測溫筆。層間溫度應不低于預熱溫度。
