摘要:論述矩形鋼筋混凝土水池的軟硬地基處理、施工與質量控制
關鍵詞:天然軟硬地基處理、防水混凝土配合比、施工縫與止水板構造、防水層的5層作法
1. 工程概況
某電鍍廠污水處理池為矩形鋼筋混凝土結構,混凝土抗滲等級為S8,水池的總長為20.2m,寬5.3m,內有一條鋼筋混凝土間墻,水池深度為4.5m,池壁厚度為0.25m,為開口水池,水池底板厚度為0.5m,全部采用C20現澆混凝土,基礎采用天然基礎,fk=100kpa。該工程遇軟硬地基,處理合理,嚴格進行防滲漏的質量控制,工程竣工至現在使用有一年多時間,未見有裂縫和滲漏現象,收到良好的效果。
2. 地質情況
本工程的地質構造由原地面以下依次為:第一層為素填土,含粗、礫砂層厚度為1.7m~2.0m;第二層為礫質粘性土,屬花崗巖殘積土,呈硬塑度,層厚度為4.1m~5.2m;第三層為基巖,屬強風化花崗巖,堅硬狀,層厚度為8.5m~10.1m。穩定地下水位標高在原地面下6.0m左右。該工程設計基礎采用天然鋼筋混凝土板式基礎,埋在第二層礫質粘土層,較經濟合理。
3.鋼筋混凝土水池的施工
3.1地基處理

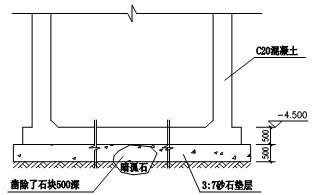

現場放線定位后,根據圖紙尺寸及地質報告計算得出:池底基坑尺寸長為22.2m,寬為7.3m,深度為5.5m,四周按1:2放坡,基坑底周邊挖截面為100mm×100mm×100mm排水溝,(1)交(A)處預留一個500mm×500mm×500mm深井,因此下雨時基坑底水經水溝流到深井用水泵抽走。由于土質為硬塑土質,因此現場并未發生滑坡、塌方等現象。現場挖土后發現,在原地面下5.0m位置,有一塊2.5m×2m的暗孤石(見圖1),與設計人員研究后決定用人工鑿除孤石50cm深度,回填砂、碎石(3:7)墊層50cm厚,施工方法:以20cm厚為一層,分層灑水并用振棒插振,之后用振搗器振實,使軟硬地基起到調整地基變形作用,水池的基礎受力均勻,避免不均勻地基沉降而使水池開裂,并經檢驗中心靜力試壓,測定出基礎承載力合符設計要求。
3.2模板的安裝施工
本工程的池壁模板安裝采用木夾板作旁板,用穿墻止水板止水螺栓緊固定,于螺栓旁板內置螺帽,以確保水池壁有足夠的厚度。螺栓采用鋼鐵制作,直徑為12mm,不采用松木模板,杜絕爆旁現象發生,保證混凝土的工程質量,旁板拆除后,用風割除去裸露螺栓。
3.3混凝土工程的施工
3.3.1按規定加設混凝土小墊塊50×50×25mm,控制混凝土的保護層厚度,保證混凝土工程不露筋。

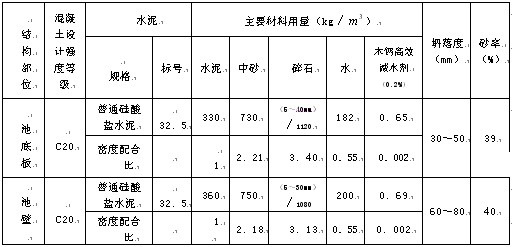

3.3.2防水混凝土的配合比與普通混凝土的配合比不同,水泥的用量要多一些,砂率要大些,水泥沙漿除滿足填充與粘結作用外,還要求在粗骨料周圍形成一定數量的、質量良好的水泥砂漿包裹層,從而提高混凝土的抗滲性。根據混凝土的抗滲等級S8查資料選用水灰比0.55,灰砂比控制在1:(2~2.5)左右,結合本地區建設工程檢測站資料,試配混凝土配合比,確定水池各部位的防水混凝土施工配合比(見表1)。
表1防水混凝土施工配合比
3.3.3混凝土的澆筑

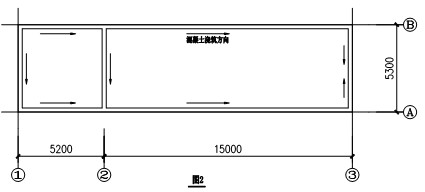

(1)水池底板混凝土要求一次澆搗完畢,不設施工縫,考慮到水池底板與壁板連接防水問題,決定底板連壁板高50cm處的混凝土一次成型。澆筑順序從(1)軸向(3)軸開始(見圖2),架橋施工,嚴禁踩踏鋼筋,用振搗器振實混凝土。
(2)池壁在-4.0m標高和-2.0m標高位置各設一道水平施工縫(見圖4),為保證池壁的混凝土工程質量,分兩個作業班組,從(1)-(B)交點開始,同時進行澆注池壁混凝土,澆筑方向(見圖2示)。分段、分層澆筑池壁混凝土,為了確保在區域之間,上、下操作層之間的混凝土澆筑間歇時間不得超過混凝土的初凝時間,設計灌澆砼高度為500mm,即每圈為7m3砼量,要控制好3小時內澆7m3砼量,即每小時出料2.5m3。選用傾翻卸料式灰漿攪拌機(HJ1-200型),為防止池壁施工縫位置出現爛根現象,澆注混凝土之前,先搗1:2水泥沙漿50mm厚作粘結層,之后采用了趕漿法施工,斜口角度高跨比大于1:3,每圈澆砼控制500mm高,用振棒振搗混凝土要求快插慢拔,每個振點振動時間為5~15秒,不得漏振。
3.3.4砼的養護
為保證混凝土有適宜的硬化條件,防止早期由于干縮而產生裂縫,在混凝土終凝后(約6小時左右)開始養護,白天每隔3小時淋透水一次,待旁板拆除后,池底蓄水養護30cm高,作好水池的保濕養護14天。
4預防水池滲漏的技術措施
4.1設置止水板
池壁旁板的對穿螺栓和水池的預埋管(出水管、溢水管、進水管、排污管等)設置止水板,構造大樣見圖3,對穿螺栓用螺帽固定在旁板上,并內置螺帽,以確保水池壁足夠厚度,水池的預埋管安放采用焊接到池壁的鋼筋來固定的方法。
4.2水平施工縫的處理
選用止水板式止水施工縫(見圖5),澆筑混凝土前,預埋400×6鋼板并用¢12mm鋼筋與壁筋焊連接即可,止水板要求一定固定好,否則止水板在施工中會產生變形,從而達不到防滲止水效果,由于施工縫易積雜物,必須用水沖洗施工縫,把雜物、浮石子清除干凈,然后安裝旁板,澆注混凝土前,先搗一層1:2水泥砂漿50mm厚作粘結層,再澆注混凝土。
4.3嚴格控制水池的五層防水作法的批蕩質量
水池的防水層批蕩質量是防滲漏的關鍵,必須作好防水層批蕩質量,我們一般于拆模后,即時檢修水池的混凝土內外表面全面,用1:1水泥砂漿粗掃表面,使表面粗毛,不易空鼓,然后進行五層剛性防水層施工,具體作法如下:
(1)水池的內表面全部用水清洗干凈,在濕潤的混凝土表面上批水泥漿厚2mm,分二次批,每次批1mm厚,作好工作面的搭接批蕩,不得漏批。
(2)批水泥砂漿層厚度8mm,是在第一層水泥漿初凝期間開始批蕩,批蕩完畢,在水泥砂漿初凝前,用洗石米用的掃帚在表面上順著一個方向,掃出橫白條紋,此時不得加水,也不能來回掃表面。
(3)批水泥砂漿厚2mm,在第二層水泥砂漿凝固后進行施工(一般隔24h),在施工前,先澆水把第二層表面濕潤,然后按第一層的施工方法以垂直方法,用批蕩羹匙刮壓水泥漿,要上下往返刮4-5遍。
(4)批水泥砂漿層厚8mm,在第三層水泥砂漿凝結前,按第二層施工作法用批蕩羹匙批水泥砂漿層,在其初凝前,再用羹匙刮壓5遍,最后壓光,每次刮壓時間為1-2小時左右。
(5)涂刷較稀的水泥砂漿層厚1mm,水灰比為0.55-0.6,用毛刷均勻涂刷水泥漿,隨后用羹匙刮壓,壓光。這五層作法批蕩厚度共21mm,待24h后,進行潮濕養護7天。
4.4防水水池受浮力破壞
水池灌澆池壁混凝土后,在池壁混凝土未達到其設計強度,池壁內外水位要盡量保持一致,以免受到水壓破壞,尤其下雨天,要安排工作人員泵水,防止基坑水位過高,使水池受到浮力而被破壞,當池壁養護到達設計強度后,基坑邊用石粉回填,并以30cm厚為一層,分層灑水夯實。
4.5水池設置測沉點
水池竣工后于四周設置測沉點,試水使用后,經測量水池并未發現下沉現象,合符設計要求。
5效果分析
本工程的施工全過程,嚴格依圖施工,各分項、分部工程和綜合工程質量評定符合國家標準《給排水構筑物施工及驗收規范》的要求,并試水檢驗,無滲漏現象,滿足建筑使用功能要求,工程竣工至現在使用一年多的時間,未見有裂縫和滲漏現象,收到良好效果。
文章標題:鋼筋混凝土污水處理池的質量控制
轉載請注明來自:http://www.optiwork.cn/fblw/ligong/jianzhusheji/6103.html
攝影藝術領域AHCI期刊推薦《Phot...關注:106
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
