摘 要:隨著城市的建設與發展,高層建筑日益增多,基坑開挖深度越來越深,為了確保工程質量與安全,施工時每個分部分項工程必須確保合格,在基礎工程中尤其應該注重基坑土方開挖的施工技術。 本文主要結合某高層住宅樓實際施工情況進行分析,著重介紹土方開挖施工技術和施工方法。
關鍵詞:高層住宅;土方開挖;施工技術
1 工程概況
某 1# 高層商住樓為剪力墻結構,地下一層,地上十七層,其中一二層為商業用房,三層及以上為住宅。基礎形式為筏板基礎,地基處理為 CFG 樁,基坑開挖基底標高為-4.77m,場地標高-1.5m,開挖深度 3.27m,基坑尺寸為 58.6m×29.5m。場地內無用水、用電及排水等地下管線通過。基坑等級:三級。根據地質勘察報告,在開挖過程中土質穩定,不考慮降水。根據地勘報告:基底第六層粉質粘土層作為持力層,地基承載力 fak=250kPa。地基勘察深度范圍內,揭露地下水位為孔隙潛水,初見水位埋深為 14.2~17.0m。依據《巖土工程勘察規范》(GB50021-2001)本場地環境類型為三類,地基土、地基水對混凝土結構具有微腐蝕性,對混凝土結構中的鋼筋具有微腐蝕性。場地地段屬于穩定場地,本工程不考慮液化影響,場地濕陷類型為非自重,地基濕陷等級為一級(輕微)。依據危險性較大的分部分項工程的要求:本工程基坑開挖深度為 3.27m,確定為危險性較大的分部分項工程。
2 施工準備
2.1 組織準備成立以 XXX 為組長的項目領導班子,對地庫基坑施工進行質量、進度、安全及文明施工等方面的協調、控制、管理。 2.2 技術準備(1)測量準備:為了便于施工,土方開挖前先和建設單位做好控制點參數的移交引測、復測工作,做好現場原地面高程方格網的最終復核,并辦理相關的簽字手續。做好挖土填方部位的定位放線工作。按圖紙要求,沿基坑開挖范圍放好開挖邊線。(2)技術交底準備:根據施工圖紙和相關施工規范規定,對參與挖土的施工人員進行詳細施工技術交底,使每個施工人員清楚施工各個環節的施工方法、技術措施、安全措施、應急措施等內容。(3)向建設單位了解現場地形、地物情況,準備進行土方開挖。(4)擬報本工程的大型機械設備在開工前要落實到位,經過徹底大修后檢查運行狀態,保持施工中運轉良好。

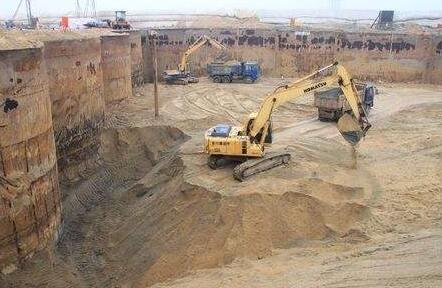

3 土方機械化施工
(1)開挖方法及機械的選擇。本工程基坑土方開挖量大,所以選用機械開挖,人工修邊檢底的方法。施工時本著節約成本、加快施工進度、保證施工質量的原則,合理選擇施工機械,選用的施工機械主要包括反鏟挖掘機、裝載機、自卸式汽車等。(2)機械管理。施工現場應靈活配置機械設備,加強機械設備的現場管理,降低機械設備成本,使其在施工過程中發揮最大的效力。現場建立施工設備臺賬,做好設備進出場記錄。進場機械經驗收合格后方能進行使用。設專人定期檢查、保養和維修并做好記錄,杜絕機械帶故障施工。機械操作人員,必須持證上崗,嚴格執行《建筑機械使用安全技術規范》等安全操作技術標準的規定進行操作,同時要求機械由專人安裝、維護、操作及驗收。(3)土方開挖后多余土方需要及時外運,根據現行的環保要求必須使用可以密閉的車輛,并在現場出入口處設置沖洗車輛設備,出場時將輪胎清理干凈。在車輛行駛路線上設專人檢查,防止運輸車可能遺灑污染道路。
4 施工方法及工藝要求
(1)結合本工程現場實際情況,場地較平坦、寬闊,土方開挖采用放坡法進行,清除表層雜土后反鏟挖掘機分兩層開挖,第一層開挖深度 1.6m,第二層開挖深度 1.7m,待樁基工程施工完后,進行樁間土的開挖,挖出土方可回填利用的放置于現場,多余土方采用自卸汽車外運。(2)土方開挖施工工藝。 ①為避免坍方現象,確保邊坡的穩定及施工的安全。根據本工程土質情況、場地大小、施工環境、邊坡地面荷載和基坑深度等綜合因素考慮,結合地質勘察報告,基坑放坡系數取 1:0.5。基坑開挖線根據放坡系數及人工工作面、基礎邊線尺寸確定。 ②本工程基坑從一側向另一側進行土方開挖。自卸汽車在挖土機南側運土。開挖土方堆放至后院圍墻南側,以備現場土方回填。基坑開挖過程中,機械開挖至距基底 300mm 的范圍內時,由測量員進行抄平并以撒白灰點為標記,采用人工挖除,不得擾動基底土。土方開挖中,如果出現工程樁頭暴露的現象,禁止采用挖機挖斗碰撞、扒挖樁頭、樁筋。 ③挖、清底過程中項目專職安全員旁站監督如發現安全隱患,及時采取應對措施。 ④基坑開挖后,應沿基坑邊外 500mm 砌筑底寬 370mm,上邊寬 240mm,高 500mm 的圍堰,內外皆用 1:2.5 水泥砂漿抹面。圍堰外應向外排水,并挖排水溝 300mm×300mm,排水坡度 1%,使雨后坑外雨水及時排走。圍堰外周邊必須設兩道 0.6m 和 1.2m 高的防護桿加密目網封閉,下設 500mm 檔板。懸掛危險警示標志,并在夜間懸掛紅色警示燈,嚴禁任何人在懸壁、陡坡下面休憩;夜間開挖土方,應盡量安排在地形平坦、干擾較少和運輸道路暢通的地段,并保證施工時有充足的照明。
5 結 語
土方工程施工具有面廣量大、勞動繁重、施工條件復雜的特點,合理選擇開挖方式、使用適當機械,可以加快施工進度、節約成本、提高勞動效率。為保證土方工程施工質量和安全,施工技術人員應不斷改進、優化土方開挖施工方案,重點控制關鍵部位的施工方法,認真總結施工過程中遇到的問題,不斷地去解決,通過全面質量管理,提高土方開挖施工的質量水平,使其質量滿足施工規范規定。
參考文獻
[1]劉恩剛.淺談高層深基坑土方開挖施工方案.水利科技與經濟,2011,17 (6):95-96.
文章標題:建筑工程土方開挖施工技術淺析
轉載請注明來自:http://www.optiwork.cn/fblw/ligong/jianzhusheji/41559.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:120
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
copyright © www.optiwork.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
